Новости строительства Курской АЭС-2
С начала сооружения Курской АЭС-2 специалисты выполнили на площадке ряд работ по электроснабжению, наружному ограждению и освещению территории, приспособлению складов базы УПТК, открытой площадки складирования материалов и конструкций с двумя козловыми кранами грузоподъемностью 100 тонн.

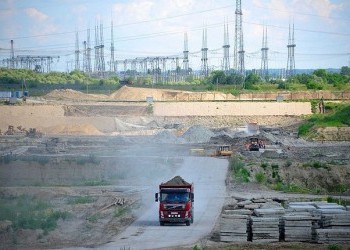

К настоящему времени сформирована территория строительно-монтажной базы, идут работы по сооружению объектов стройбазы. Введен в эксплуатацию автодорожный мост через р. Сейм.
В стадии завершения находятся работы по сооружению временной автомобильной дороги к карьеру песка у д. Липино. Выполняются работы по строительству и усилению автомобильных дорог области, необходимых для обеспечения сооружения Курской АЭС-2.
Главная задача текущего, 2017 года — окончание работ по замещению грунтов на участке 1-го реакторного здания и начало армирования фундаментной плиты здания реактора энергоблока № 1. Для этого ведутся работы по формированию песчаного и песчано-гравийного основания под главный корпус энергоблока № 1.
